2026 충청권 투자 착수, 392조 첨단산업 일정·지역별 핵심

by 센트럴뉴스랩 2026. 8. 10.
7월 2일 392조원 투자협약이 출발점이며, 8월 7일 SK하이닉스 M17 실행 승인으로 일부 집행이 구체화됐지만 대규모 착공은 2027년 이후 일정이다.

‘충청권 투자 착수’의 정확한 답은 392조원이 한꺼번에 집행됐다는 뜻이 아니라, 2026년 7월 2일 투자계획 발표와 중앙·지방정부·기업 간 협약으로 실행 절차가 시작됐다는 의미다. 삼성·SK하이닉스·셀트리온 등이 반도체·디스플레이·이차전지·바이오와 AI 데이터센터에 약 392조원을 제시했고, 8월 7일에는 SK하이닉스가 청주 M17에 19.1조원을 포함한 총 54조원 투자안을 이사회에서 승인했다. M17은 2027년 2월 착공, 2028년 12월 첫 클린룸 개방, 2029년 상반기 가동 목표가 공개돼 있다. 따라서 2026년 8월 10일 현재는 ‘충청권 투자계획 발표·실행체계 가동, 사업별 착공 준비’라고 정리하는 것이 가장 정확하다.

392조 투자, 무엇이 포함됐나

이번 숫자는 사업 범위를 먼저 봐야 한다. 7월 2일 산업통상부 발표 기준 삼성 약 140조원, SK하이닉스 약 100조원, 셀트리온 약 2조원에 AI 데이터센터 관련 약 150조원이 더해진다. 6월 29일 언급된 81조원은 충청권 패키징 팹 중심의 반도체 투자이고, 392조원은 낸드 팹과 디스플레이·이차전지·바이오·AI 데이터센터를 합친 권역 계획이다. 산업부는 7월 3일 설명자료에서 두 수치의 범위가 다르며 392조원을 확대 포장한 것이 아니라고 설명했다.

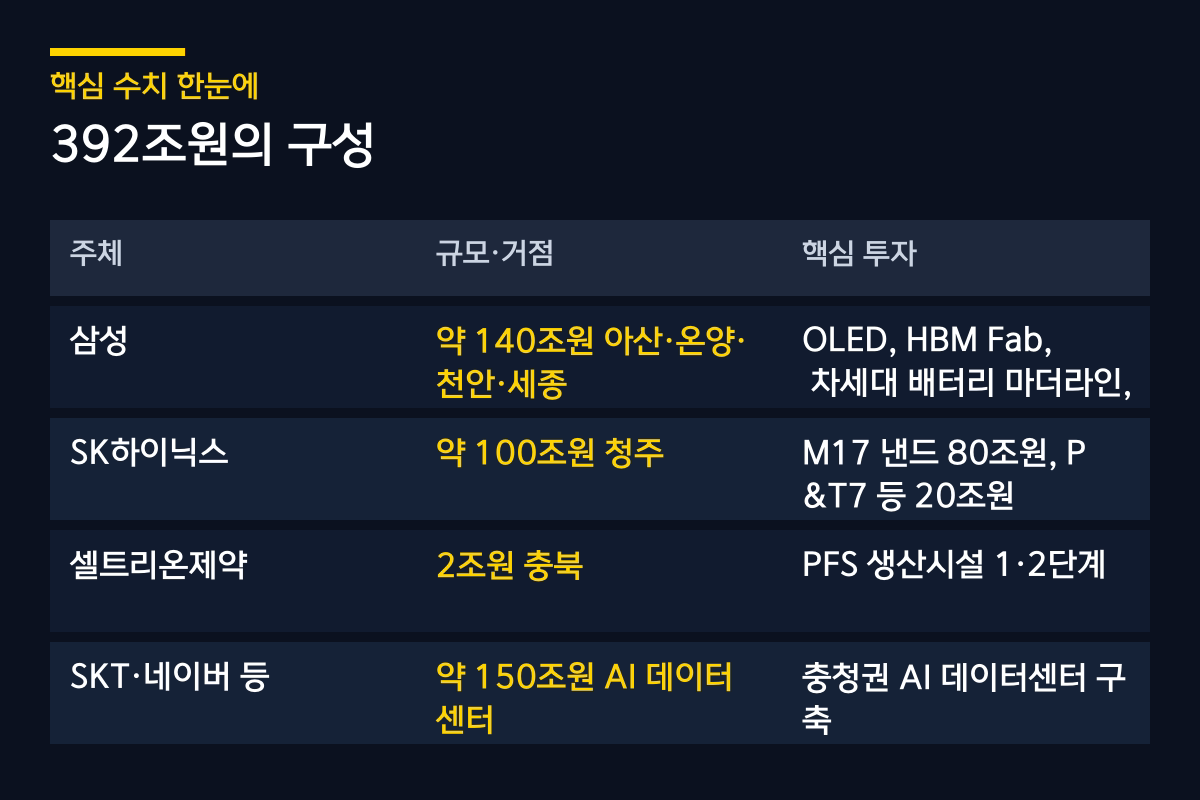

392조원의 구성

삼성 약 140조원 아산·온양·천안·세종 OLED, HBM Fab, 차세대 배터리 마더라인, AI 서버용 패키지 기판 25만개는 삼성의 목표치이며 확정 고용 실적은 아님
SK하이닉스 약 100조원 청주 M17 낸드 80조원, P&T7 등 20조원 7월 장기계획과 8월 이사회 승인액을 구분해야 함
셀트리온제약 2조원 충북 PFS 생산시설 1·2단계 공시된 중장기 계획으로 향후 변경 가능
SKT·네이버 등 약 150조원 AI 데이터센터 충청권 AI 데이터센터 구축 정부 설명자료의 합산치이며 개별 기업별 확정액과 혼동 금지

지역별 거점과 일정

지역별로 보면 충남은 디스플레이·HBM·배터리, 충북은 낸드·바이오, 세종은 AI 서버용 패키지 기판이 눈에 띈다. 다만 삼성의 여러 시설은 투자 분야와 금액은 공개됐어도 세부 착공일이 일괄 공개된 상태는 아니므로, ‘계획 발표’를 ‘공사 시작’으로 바꿔 쓰면 안 된다.

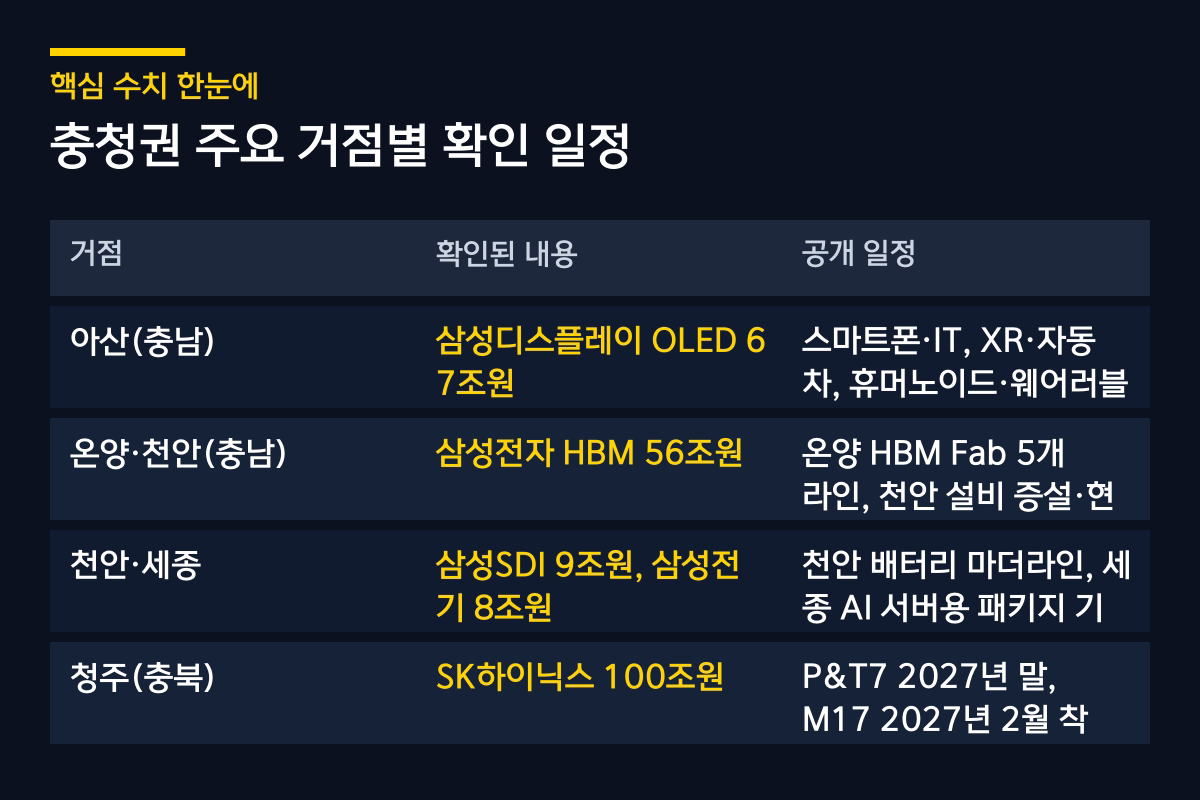

충청권 주요 거점별 확인 일정

아산(충남) 삼성디스플레이 OLED 67조원 스마트폰·IT, XR·자동차, 휴머노이드·웨어러블 라인 증설 세부 착공일은 공개 자료에서 확인되지 않음
온양·천안(충남) 삼성전자 HBM 56조원 온양 HBM Fab 5개 라인, 천안 설비 증설·현대화 투자 분야는 공개됐지만 일정은 별도 확인 필요
천안·세종 삼성SDI 9조원, 삼성전기 8조원 천안 배터리 마더라인, 세종 AI 서버용 패키지 기판·R&D 마더라인은 신기술 시험과 양산성 검증용
청주(충북) SK하이닉스 100조원 P&T7 2027년 말, M17 2027년 2월 착공·2028년 12월 첫 클린룸·2029년 상반기 가동 목표 M17 8월 이사회 승인 19.1조원은 장기계획의 세부 실행분
충북 셀트리온제약 PFS 2조원 1단계 2028~2032년 시설 구축, 2032년 가동 목표 2단계는 2032년 이후이며 수요·경영환경에 따라 변경 가능

‘투자 착수’는 어디까지 왔나

8월 10일 현재 상태를 한 문장으로 쓰면 ‘투자협약과 실행 TF는 시작됐고, 개별 사업은 승인·착공 일정으로 넘어가는 중’이다. 7월 30일 산업통상부 민관합동 실행 TF 1차 회의에는 관계부처, 충청권 4개 시도, 삼성·SK 등 투자기업이 참석했고 전력·용수·세제·기반시설이 주요 건의로 나왔다. TF는 월 1회 회의를 열고 100일 이내 범부처 지원방안을 발표하기로 했다. 충남도도 7월 24일 별도 TF를 꾸려 기업별 전담 공무원과 인허가 패스트트랙을 추진한다고 밝혔다.

다음 확인 순서

앞으로는 금액보다 실행 증거를 순서대로 확인하는 편이 낫다. 첫째 기업 이사회 승인·공시, 둘째 산업단지와 건축 인허가 및 전력·용수 공급, 셋째 실제 착공과 첫 클린룸, 넷째 장비 반입·시운전·가동 여부다. 이번 건에서 M17 이사회 승인과 2027년 2월 착공 예정은 일부 사업이 구체화된 사례지만, 392조원 전체의 집행 완료를 뜻하지 않는다. 세종 AI 데이터센터와 삼성의 아산·온양·천안·세종 사업은 후속 공시와 정부 지원계획을 함께 봐야 한다.

자주 묻는 질문

Q. 충청권 투자 착수는 정확히 언제인가요?

A. 2026년 7월 2일 충남 아산 국민보고회에서 투자계획 발표와 투자협약식이 열렸습니다. 전체 공사가 이날 일제히 시작된 것은 아닙니다.

Q. 392조원은 어떤 기업과 분야의 투자금인가요?

A. 삼성 약 140조원, SK하이닉스 약 100조원, 셀트리온 약 2조원, AI 데이터센터 관련 약 150조원으로 구성됩니다.

Q. 81조원과 392조원의 차이는 무엇인가요?

A. 81조원은 패키징 팹 중심의 반도체 투자이고, 392조원은 낸드 팹과 디스플레이·이차전지·바이오·AI 데이터센터까지 포함한 권역 전체 계획입니다.

Q. SK하이닉스 청주 M17은 언제 시작하나요?

A. SK하이닉스는 2027년 2월 착공, 2028년 12월 첫 클린룸 개방, 2029년 상반기 가동 목표를 제시했습니다.

Q. 셀트리온제약 충북 투자는 언제 가동되나요?

A. PFS 생산시설 1단계는 2028~2032년 구축하고 2032년 가동하는 계획입니다. 이후 2단계 투자는 수요에 따라 추진됩니다.

Q. 앞으로 어떤 발표를 확인해야 하나요?

A. 정부의 100일 내 범부처 지원방안, 기업별 이사회·공시, 인허가, 전력·용수 공급, 착공과 클린룸 일정을 순서대로 확인하면 됩니다.

따라서 충청권 투자 착수의 현재형 표현은 ‘392조원 계획이 7월 협약으로 출발했고, 8월 M17 승인 등 일부 사업의 실행 일정이 구체화된 상태’다. 눈여겨볼 분기점은 2027년 M17 착공과 P&T7 완공, 2028년 셀트리온 PFS 시설 착공, 정부의 100일 지원방안이다. 지역 투자 효과를 판단할 때도 발표 금액만 보지 말고 인허가·전력·용수·가동 여부를 차례로 확인해야 한다.
